LG전자 CDU, 엔비디아 승인의 의미|AI 데이터센터 냉각이 실적으로 이어지는 조건

데이터센터 통로 끝에 놓인 냉각 캐비닛과 '엔비디아 승인 ≠ 수주' 문구

LG전자 대용량 CDU의 엔비디아 DSX Ready 승인은 이 제품이 엔비디아 AI 팩토리 설계 요건을 충족했다는 의미다. 엔비디아의 직접 구매나 고객사 발주가 확정됐다는 뜻은 아니다. 실적 기여를 판단하려면 승인 제품의 수주와 납품, 매출 반영을 따로 확인해야 한다.

이 글의 핵심 3줄

📌 LG전자 대용량 CDU가 엔비디아 ‘DSX Ready’ 제품으로 승인됐다 (LG전자 발표, 2026-09-22)
📌 DSX Ready 출범 당시 공개된 CDU 공급사는 LG전자·LiquidStack·Vertiv 3곳이다 (엔비디아 블로그, 2026-09-21)
🔎 승인은 설계 요건 충족의 증거이고, 실적은 수주 누계와 납품 일정에서 확인해야 한다

📌 확인된 사실 · 📢 회사 발표·목표 · 🔎 Moneygrammar 해석

LG전자 CDU 엔비디아 승인, 무엇을 검증했나

DSX Ready는 엔비디아가 2026년 9월 새로 만든 파트너 제품 적격성 프로그램이다. 엔비디아의 AI 팩토리 레퍼런스 디자인(DSX) 요건을 충족한 전력·냉각 제품을 따로 표시한다. 첫 대상은 배터리 에너지저장장치(BESS)와 냉각수 분배장치(CDU)이고, LG전자 설명에 따르면 CDU는 AI 팩토리용 2.3MW 이상 대용량 제품만 대상이다.

엔비디아가 GPU 판매를 넘어 AI 팩토리 전체 설계로 영역을 넓히는 흐름은 엔비디아 FY2027 2분기 성장엔진 분석에서 다뤘다.

CDU는 공급사가 엔비디아의 자체 적격성 평가 도구를 활용해 해당 제품의 기능 요건 충족 여부를 확인하고, 엔비디아가 최종 승인하는 구조다. 엔비디아는 승인된 CDU라도 실제 시설과 구성, 운영 조건에 맞는지 별도로 검토해야 한다고 설명한다. 엔비디아 안내는 이 승인이 회사 전체가 아니라 특정 제품에 적용된다는 점도 밝히고 있다.

🔎 따라서 이번 승인은 “이 제품은 엔비디아 설계 기준을 통과했다”는 뜻이지 “특정 데이터센터에 설치가 정해졌다”는 뜻이 아니다. 고객사가 요건을 충족한 제품을 찾고 검토하는 과정을 줄여 주는 역할에 가깝다.

⚠️ 용량 표기 확인 필요

2026년 9월 28일 확인 기준, LG전자 한국어 뉴스룸은 이 제품을 2.5MW급으로, 같은 날짜의 LG전자 글로벌 영문 뉴스룸은 제목과 본문 모두 2.6MW로 표기하고 있습니다. 영문 페이지 주소와 첨부 파일명에는 2.5MW가 남아 있습니다. 표기 차이의 원인은 확인되지 않았습니다. 두 수치 모두 DSX Ready 대상 기준(2.3MW 이상)을 넘기 때문에 승인 사실 자체는 달라지지 않습니다.

규격 승인·DSX Ready·파트너 등재는 서로 다른 뉴스다

7월부터 9월까지 LG전자 냉각 관련 엔비디아 뉴스가 네 번 나왔다. 제목은 비슷하지만 검증 대상과 의미가 다르다.

시점내용의미아직 아닌 것
2026-07600kW급 CDU 규격 승인📌 소용량 제품 요건 충족DSX Ready 아님
2026-091MW급 CDU 규격 승인📌 중용량 제품 요건 충족DSX Ready 아님
2026-09-22대용량 CDU DSX Ready 승인📌 AI 팩토리 추가 요건까지 충족회사 전 제품 승인 아님
2026-09-27 발표엔비디아 파트너 네트워크(NPN) 전력·냉각 분야 등재📢 고객 접점·영업 지원 확보구매 확정 아님

출처: LG전자 뉴스룸(2026-09-22), 엔비디아 블로그(2026-09-21), NPN 등재는 LG전자 발표를 인용한 언론 보도(2026-09-27). 확인일 2026-09-28

NPN 등재는 LG전자가 27일 발표했고, 여러 매체가 ‘Preferred(선호)’ 등급 파트너로 보도했다. 실제 등재일과 엔비디아 쪽 원문은 이번 확인 과정에서 찾지 못했으므로 회사 발표로 읽는 것이 맞다.

칩에서 콜드플레이트, CDU, 건물 냉각수, 칠러로 열이 이동하는 경로와 120kW 랙 20대 계산

왜 대용량 CDU인가 — 120kW 랙 20대의 계산

CDU는 칩 위 콜드플레이트를 돈 냉각수를 순환시키고, 그 열을 건물 쪽 냉각 계통으로 넘기는 장치다. 서버 쪽 냉각수와 건물 쪽 냉각수를 분리한 채 열만 옮긴다.

LG전자는 최신 AI 서버 랙 1대를 약 120kW로 보고, 20대를 한 냉각 그룹으로 묶으면 2.4~2.5MW 수준이 된다고 설명한다(한국어 뉴스룸, 2026-09-22).

120kW × 20랙 = 2,400kW ≈ 2.4MW

열부하 기준 계산. CDU가 전기 2.4MW를 쓴다는 뜻이 아니다.

배경은 설치 방식의 변화다. 랙마다 소형 CDU를 넣던 ‘인랙(In-Rack)’ 방식에서, 여러 랙을 한 줄로 묶어 대용량 CDU 하나로 냉각하는 ‘인로우(In-Row)’ 방식으로 옮겨 가고 있다는 것이 LG전자 설명이다. 🔎 엔비디아가 DSX Ready CDU 기준을 2.3MW 이상으로 잡은 것도 이 정도 열부하를 한 번에 다루는 제품을 염두에 둔 것으로 볼 수 있다.

다만 CDU 한 대가 언제나 랙 20대를 감당한다는 보장은 없다. 냉각수 온도·유량, 액체로 회수하는 열의 비중, 예비 설비 구성에 따라 실제 설계는 달라진다.

경쟁 구도 — 국내에선 유일, 글로벌에선 셋 중 하나

LG전자는 CDU 분야에서 엔비디아 규격 승인을 받은 국내 기업이 자사뿐이라고 밝혔다. 이 표현은 국내 한정이다. DSX Ready 출범 당시 공개된 CDU 공급사는 LG전자, LiquidStack, Vertiv 세 곳이다.

Vertiv는 2026년 9월 21일 자사 2.3MW급 CoolChip CDU가 DSX Ready 승인을 받았다고 발표했고, 이 모델을 DSX Ready에 특정해 승인된 첫 CDU라고 소개했다. 각 회사가 저마다 ‘최초’와 ‘유일’을 내세우고 있어, 승인 시점의 선후를 따지기보다 같은 명단에 오른 경쟁사로 보는 편이 정확하다.

🔎 DSX Ready는 고객사가 설계 요건을 충족한 제품을 찾고 검토하는 데 도움을 준다. 수주 경쟁력을 높이는 요인이 될 수 있지만, 입찰 참여나 계약을 보장하는 자격으로 볼 근거는 확인되지 않았다. 승인은 기술 요건 충족을 보여 주지만, 같은 명단에 오른 업체들 사이의 가격·납기·서비스 경쟁은 계속된다.

전력·냉각을 포함한 AI 인프라 밸류체인 전체 구도는 2026 AI 관련주 8개 레이어 지도에 따로 정리했다.

수주에서 매출까지, 실적으로 이어지는 조건

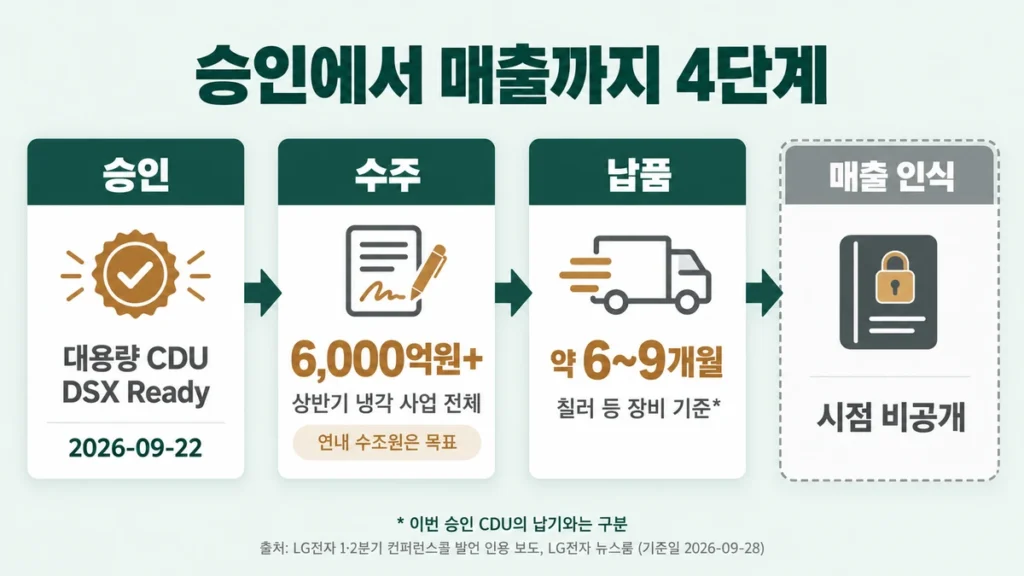

승인, 수주, 납품, 매출 인식 4단계와 단계별로 확인된 LG전자 냉각 사업 수치
단계확인된 내용출처·날짜
수주📌 상반기 AI 데이터센터 냉각 수주 6,000억원 이상 확보2분기 컨퍼런스콜, 2026-07-30
목표📢 연내 수조원 수준 수주 확보 목표2분기 컨퍼런스콜, 2026-07-30
납품*📌 수주 후 납품까지 표준 칠러 약 6개월, 대형 맞춤형 장비 약 9개월1분기 컨퍼런스콜, 2026-04-29
매출 인식📌 개별 고객 수주 규모·계약 조건·매출 인식 시점은 보안상 비공개1분기 컨퍼런스콜, 2026-04-29

* 회사가 설명한 칠러 등 장비의 납품 기간으로, 이번 승인 CDU의 납기와는 구분해야 한다. 출처는 컨퍼런스콜 발언을 인용한 언론 보도. 확인일 2026-09-28

상반기 6,000억원 이상 수주는 AI 데이터센터 냉각 사업 전체에 관한 수치다. 이번에 DSX Ready 승인을 받은 대용량 CDU의 수주액이나 승인 효과를 보여 주는 수치로 해석해서는 안 된다.

마지막 행이 투자자에게 가장 불편한 부분이다. 회사가 매출 인식 시점을 공개하지 않으니, 냉각 사업의 실적 기여를 외부에서 정확히 추적하기 어렵다.

냉각 사업이 속한 ES사업본부의 2026년 2분기 실적은 매출 2조7,261억원, 영업이익 2,358억원, 영업이익률 8.6%다(2026-07-30 발표). 이 실적에는 기존 냉난방공조 사업이 모두 들어 있고, 성장을 이끈 것은 해외 에어컨 판매였다. ES 전체 실적을 AI 냉각 실적으로 바꿔 읽으면 안 된다.

🔎 상반기 냉각 수주 6,000억원을 ES사업본부의 2분기 매출과 단순 비교하면 약 22%다. 다만 상반기 수주액과 한 분기 매출액은 집계 기간과 성격이 다르므로, 이 비율은 냉각 사업의 매출 비중을 뜻하지 않는다. 해당 수주의 제품 구성과 매출 반영 일정이 확인돼야 실적 기여를 판단할 수 있다.

LG전자의 사업부별 실적과 밸류에이션 쟁점은 기존 LG전자 기업분석 글에서 따로 정리했다.

다음 실적 발표에서 확인할 것

체크리스트

☐ AI 데이터센터 냉각 수주 누계가 “수조원” 목표에 어디까지 왔나
☐ 수주가 CDU 단독인지, 칠러까지 묶은 통합 공급인지
☐ 대용량 CDU의 첫 수주·납품 사례가 공개되는지
☐ CDU 납기가 별도로 언급되는지
☐ 생산능력 증설 규모와 수주 속도가 맞는지
☐ ES사업본부 영업이익률이 초기 비용 때문에 낮아지지 않는지

실적 전환이 빨라지는 조건은 승인 이후 북미 대형 데이터센터 사업자의 채택과 반복 주문, 그리고 칠러·CDU를 함께 공급하는 통합 수주다. 반대로 데이터센터 착공 지연, 현장별 추가 검토 장기화, 같은 명단에 오른 업체 사이의 가격 경쟁이 겹치면 수주 목표 달성과 매출 전환이 늦어질 수 있다.

서버랙 줄 끝에 설치된 대형 액체냉각 장비와 배관

자주 묻는 질문

Q. LG전자가 엔비디아에 CDU를 납품하나요?

이번 승인은 엔비디아 설계 기준으로 AI 팩토리를 짓는 데이터센터 사업자가 LG전자 제품을 검토할 수 있게 해 주는 적격성 판정입니다. 엔비디아의 직접 구매나 독점 공급은 확인된 자료에 나오지 않습니다.

Q. 상반기 수주 6,000억원은 이번 승인 덕분인가요?

아닙니다. 6,000억원은 7월 말에 공개된 AI 데이터센터 냉각 사업 전체의 상반기 수주이고, 대용량 CDU의 DSX Ready 승인은 9월 22일에 발표됐습니다. 승인 효과는 이후 수주 발표에서 따로 확인해야 합니다.

Q. 이번 승인으로 다음 분기 실적이 바로 좋아지나요?

승인만으로 다음 분기 실적 개선을 판단하기는 어렵습니다. 회사가 설명한 6~9개월은 칠러 등 장비의 납품 기간이며, 이번 승인 CDU의 납기와 매출 반영 시점을 직접 보여 주는 수치는 아닙니다.

LG전자 CDU 승인을 확인된 사실, 회사 발표, 해석으로 나눈 요약 카드

이 글은 일반적인 정보 제공을 위한 내용이며 특정 종목의 매수·매도를 권하지 않습니다. 개인의 투자 판단을 대신하지 않으니, 실제 투자 전 최신 공시와 회사 발표, 개인 상황을 다시 확인하시기 바랍니다. 수치는 2026년 9월 28일 확인 기준입니다.

참고자료

LG전자 뉴스룸 — 대용량 액체냉각 솔루션, 엔비디아 AI 팩토리 규격 승인 (2026-09-22) lge.co.kr
LG Electronics Global Newsroom — Coolant Distribution Unit Qualifies as NVIDIA DSX Ready CDU (2026-09-22) lg.com
NVIDIA Blog — NVIDIA Launches DSX Ready to Qualify Power and Cooling Products for AI Factories (2026-09-21) nvidia.com
Vertiv — Coolant Distribution Unit qualified as NVIDIA DSX Ready (2026-09-21) vertiv.com
이데일리 — LG전자 2분기 컨퍼런스콜, AIDC 냉각 상반기 수주 (2026-07-30) edaily.co.kr
네이트 뉴스 — LG전자 1분기 컨퍼런스콜, 데이터센터 냉각 리드타임 (2026-04-29) news.nate.com
데일리안 — LG전자 2026년 2분기 사업본부별 실적 (2026-07-30) dailian.co.kr
파이낸셜뉴스 — LG전자 엔비디아 파트너 네트워크 등재 발표 (2026-09-27) fnnews.com

글쓴이 Moneygrammar

Moneygrammar는 기업 공시, 정부·공공기관 자료와 경제지표를 확인하고 필요한 경우 직접 계산해 금융·경제 이슈를 이해하기 쉽게 정리합니다. 본문의 수치와 제도는 발행 시점 기준이며 이후 변경될 수 있습니다.
